Prosjektet har vært ute på anbud og Fossum Anlegg er valgt som entreprenør.
Byggeperioden starter i september 2022. Ferdigstillelse blir i løpet av vinteren 2023/2024.
Det er sendt ut informasjonsskriv om prosjektet til alle grunneiere berørt av prosjektet. Varsel om pålegg vil bli sendt ut fortløpende når nye gater berøres.
Oppdatering uke 8 2023
Det er to arbeidslag som jobber på prosjektet.

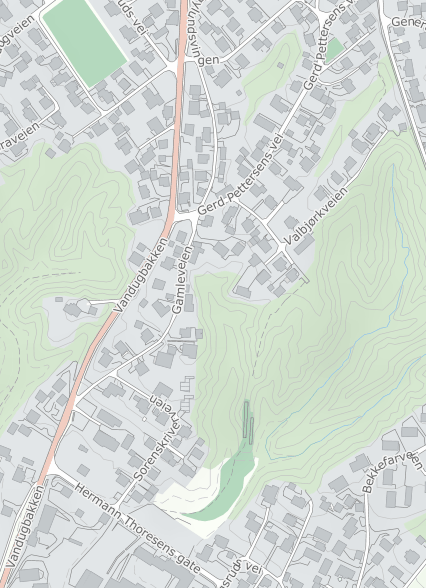

Vandugbakken/Hermann Thoresens gate

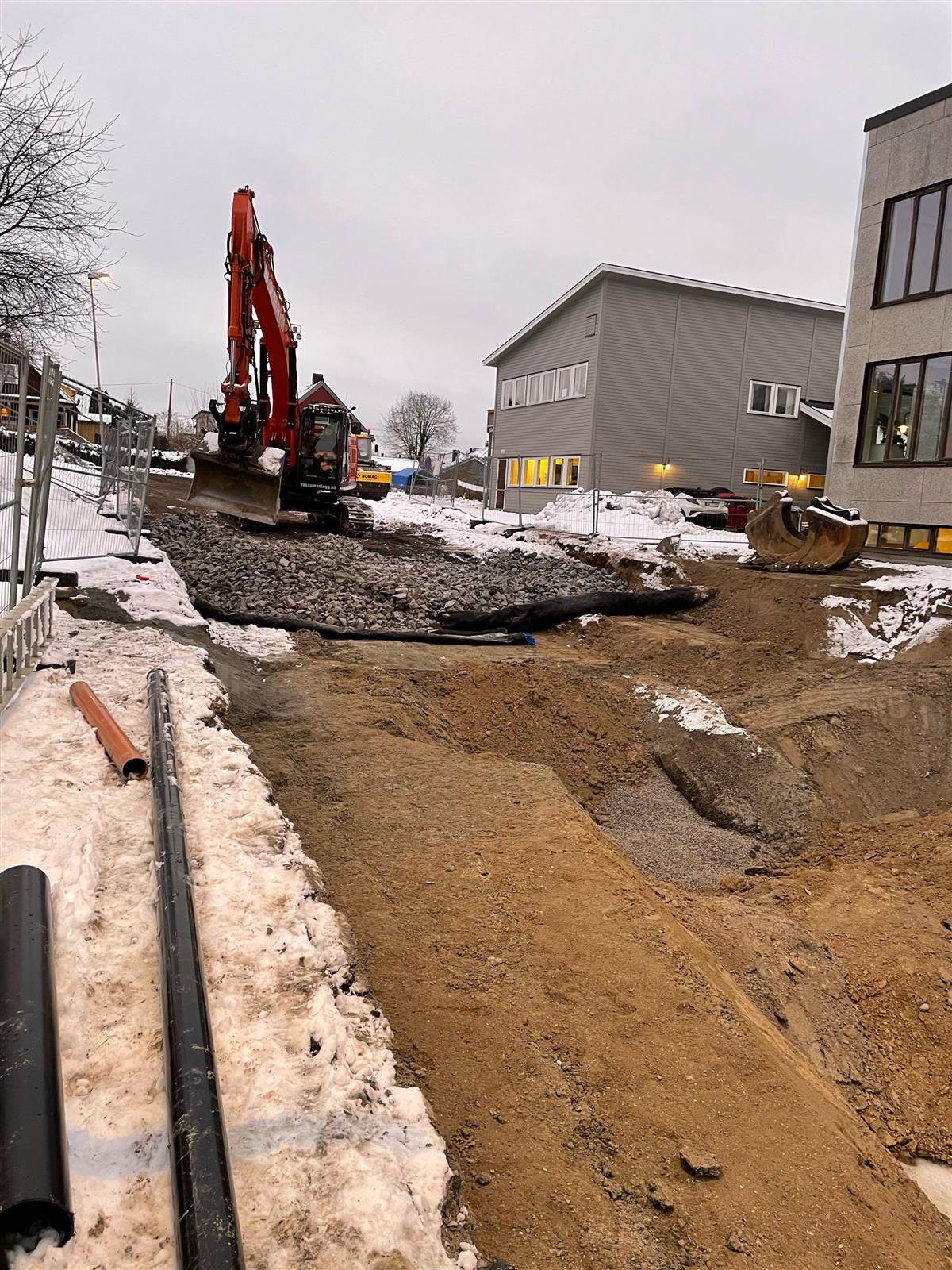

Lag 1 graver i Hermann Thoresens gate. Arbeidene har gått fra krysset mot Arne Gimmingsruds vei mot Vandugbakken. I løpet av uke 8 vil arbeidene være ved innkjøringen til Sorenskriverveien. Innkjøringen vil bli midlertidig stengt når gravearbeidene går forbi. Tilkomst til Sorenskriverveien vil være via Gamleveien i denne perioden.
Gerd Pettersens vei

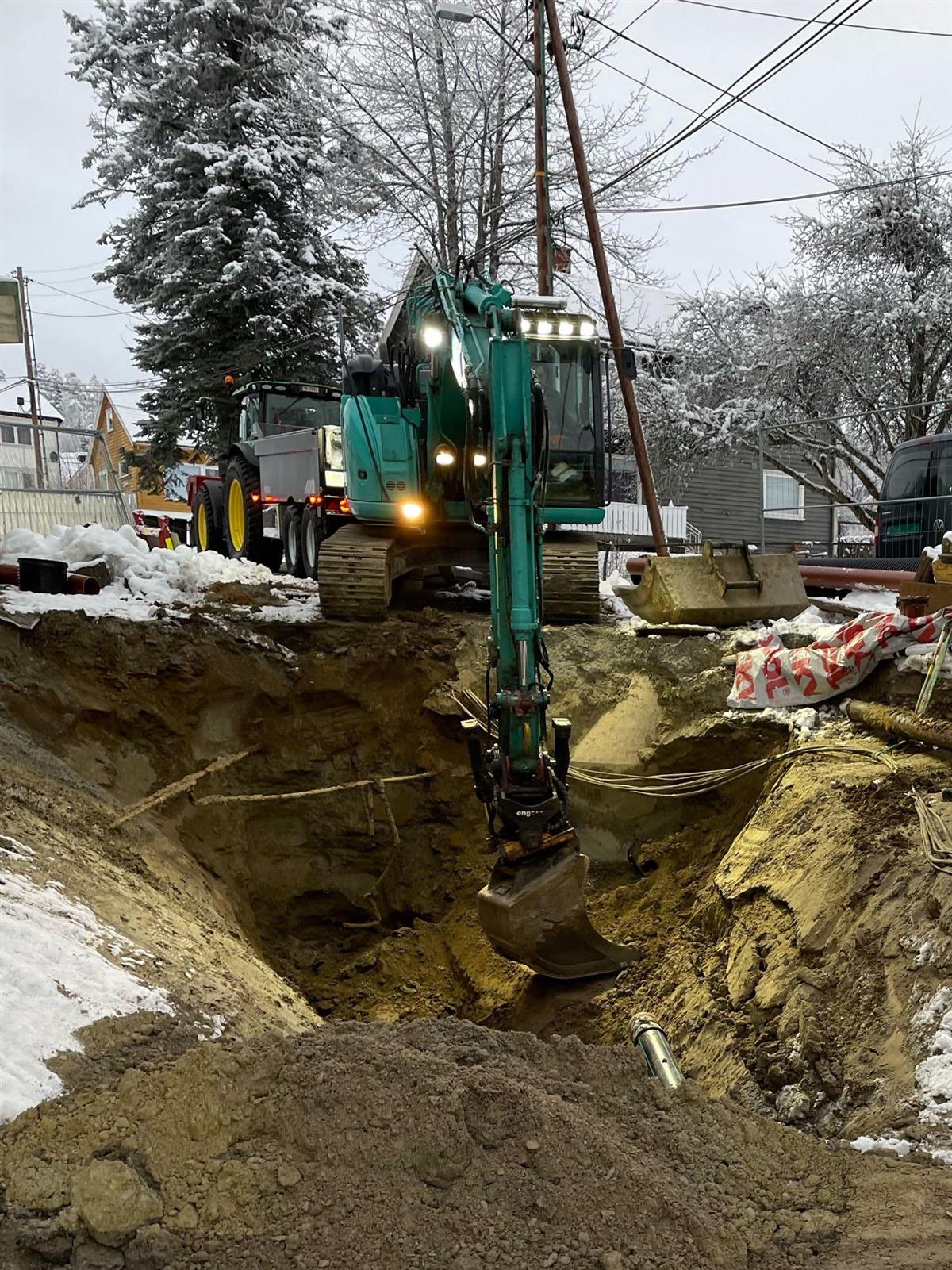

Lag 2 har arbeidet i en lengre periode i krysset Gerd Pettersens vei/Vandugbakken/Gamleveien. Det har vært noen utfordringer med en gammel høyspentkabel og andre forhold i bakken som har tatt lengre tid enn forventet. Elvia har vært inne og lagt en ny trase for høyspent.
Arbeidene er forbi innkjøring til Valbjørkveien og er kommet et godt stykke opp Gerd Pettersens vei mot Vardeveien.
Kjøremønster vil bli endret mens arbeidene pågår. Det vil bli tydelig skiltet og sikret.
