Oppdatering uke 18, 2026
Boreriggen med operatører ankom fra Danmark 27. april og selve boringen under fylkesveien/Osloveien og jernbanen er i gang. Det skal bores fra Anfinnsens gate 2 til enden av Skolegata.

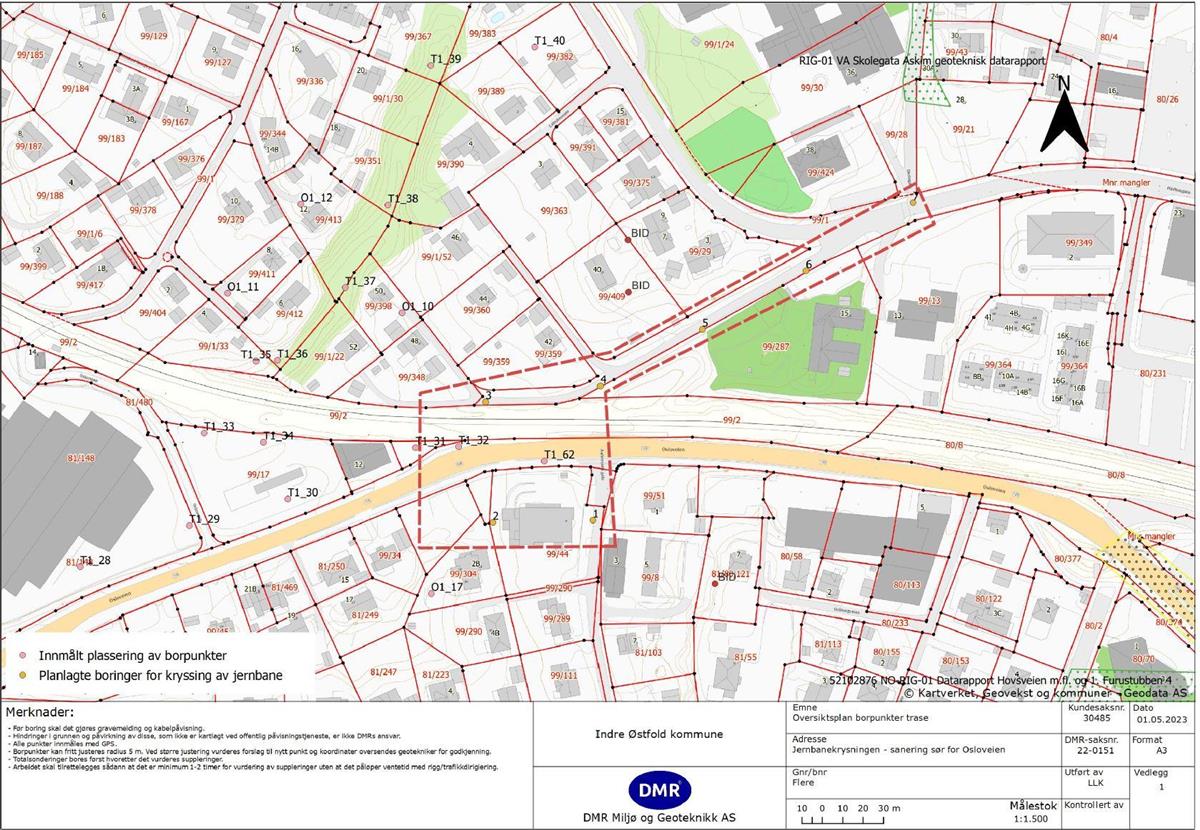

Metoden som benyttes er pilotrørsboring som er en svært presis boring godt egnet til rør under jernbane. Det er tre stålrør som skal føres under Osloveien og jernbanen. Deretter trekkes 3 PE-rør gjennom disse stålrørene. Dette arbeidet er tidkrevende og vil vare ut mai med arbeidstid mellom kl. 07.00-19.00 mandag til torsdag.
I Granveien foregår det nå arbeider oppover mot idrettsplassen. Her legges det nye spillvannsrør og overvannsrør helt opp til klubbhuset og løpebanen. Parkeringsplassen ved kunstgressbanen er tilgjengelig for lærere i denne perioden.


Oppdatering uke 9, 2026

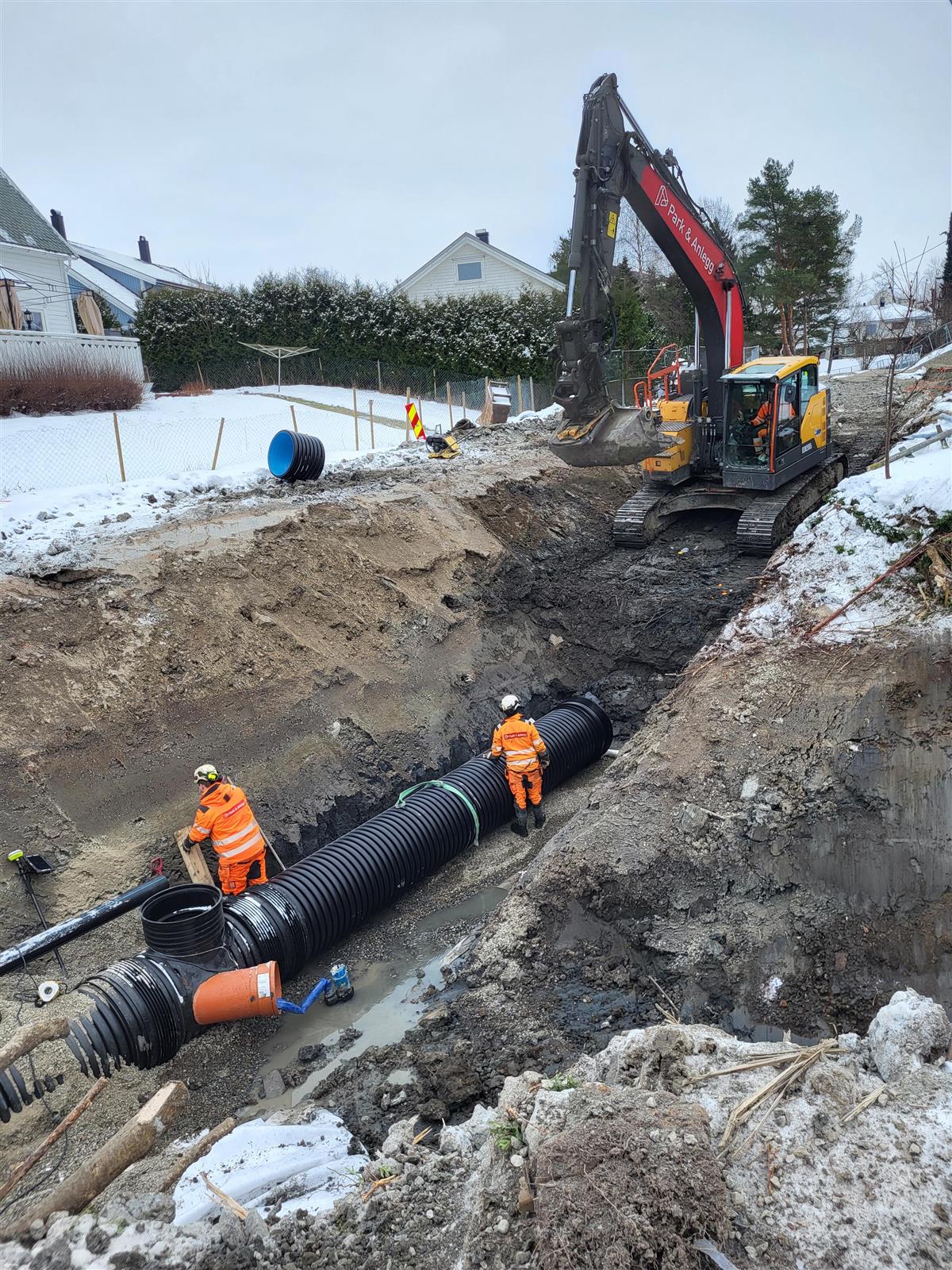

Fordrøyningsmagasinet i lavbrekket mellom Skolegata/Laholmveien og Gamle kirkevei er etablert og fylt rundt med skumglass, stein og jord. Avløp- og overvannsrør har blitt lagt opp til Granveien 21 og legges videre opp mot Askimbyen skole i grensen mellom Granveien 21 og 17. Etter dette vil anleggslaget begynne med forberedende arbeider for jernbanekryssingen. Dette innebærer:
Uke 10: Forberedelser med vegetasjonsrydding, etablere adkomst og liknende der spuntgropene skal etableres.

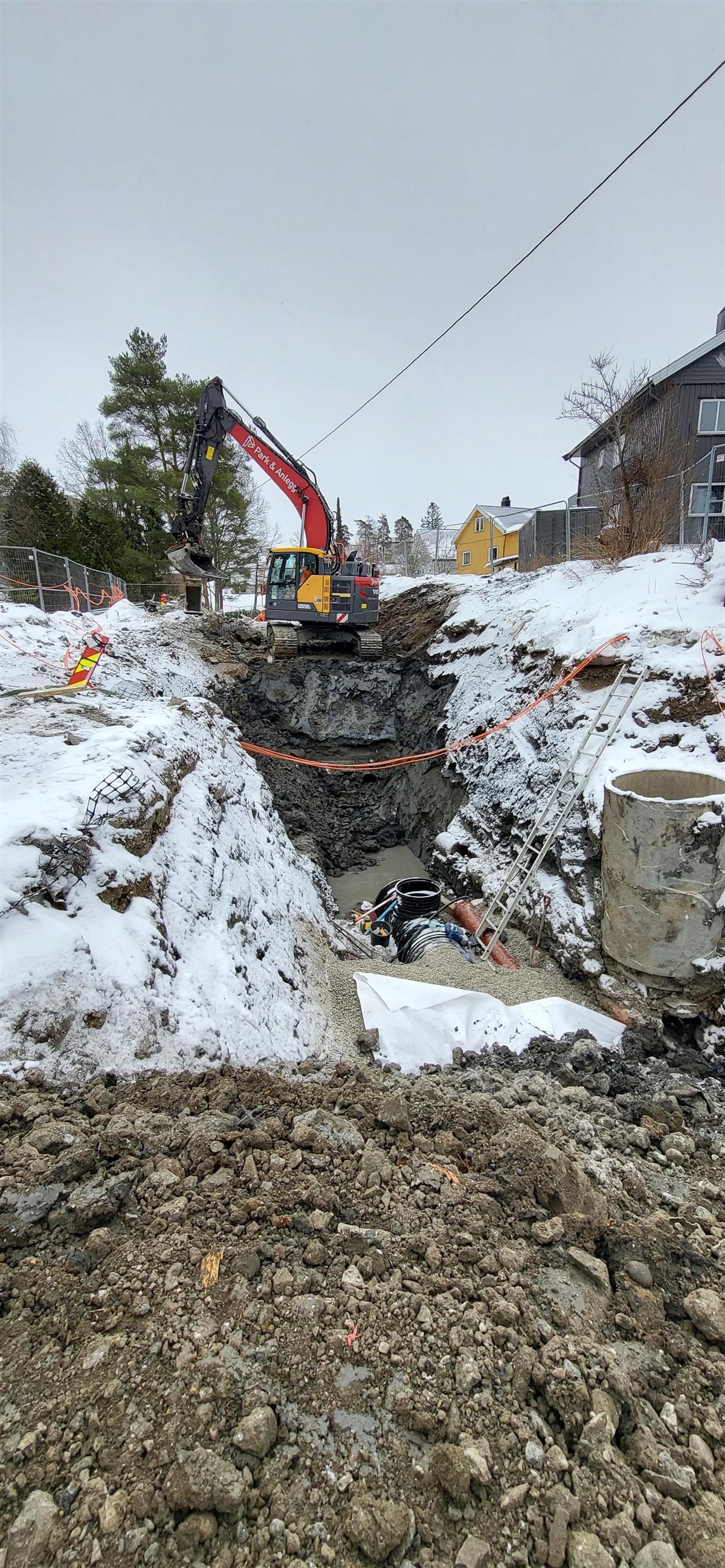

Uke 11: Spuntgrop etableres i Skolegata. Dette må delvis foregå på nattestid pga nærhet til jernbanesporet. Det blir nattarbeid natt til 11.mars og 12. mars denne uke.
Uke 12: Spuntgrop etableres ved Anfinnsens gate 2. Dette blir dagarbeid.
Uke 13: Spuntgropene kalkstabiliseres. Dette blir delvis nattarbeid for spuntgropa i Skolegata, mens for spuntgropa i Anfinnsens gate blir arbeidene utført i normal arbeidstid.
Vi beklager ulempene nattarbeid medfører.

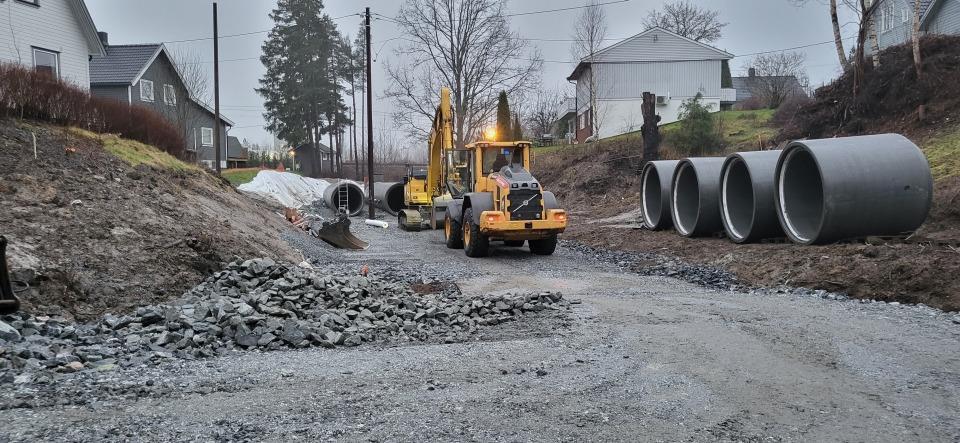

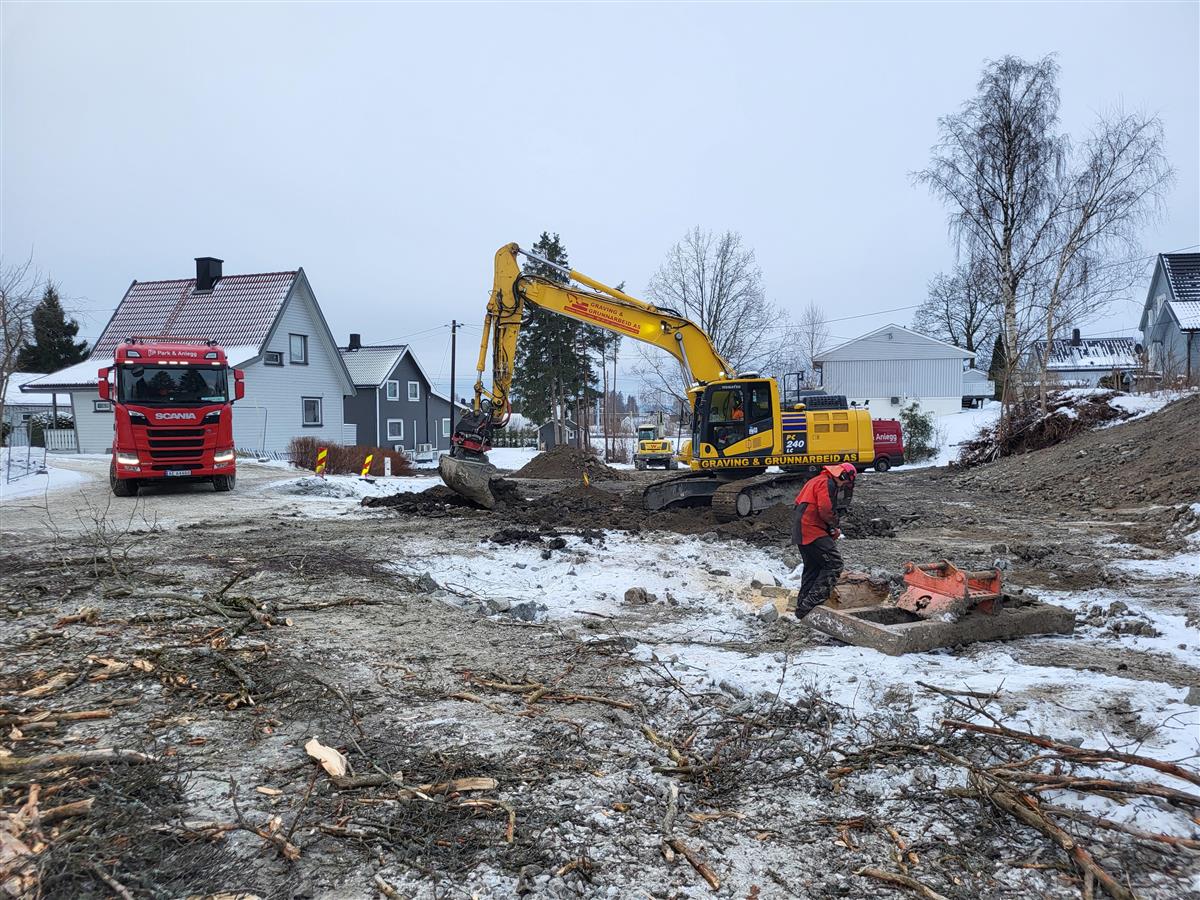

Bilde fra oppfyllingen rundt fordrøyningsmagasinet i området mellom Gamle Kirkevei og Skolegata/Laholmveien

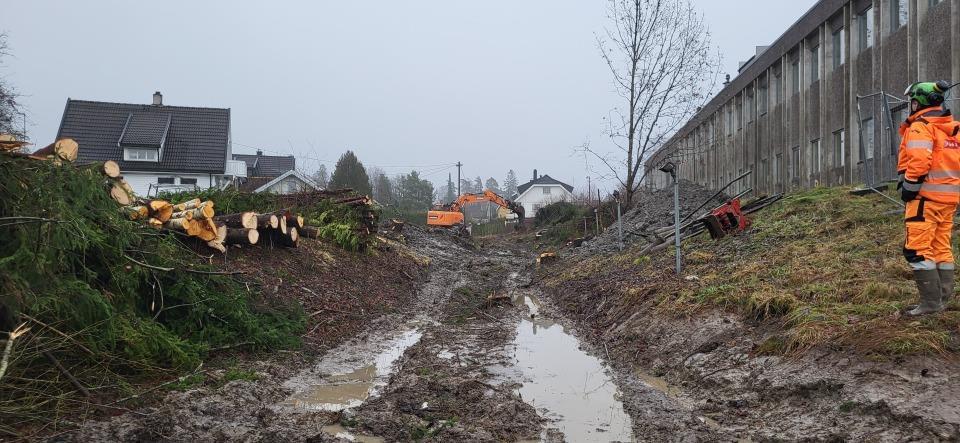

Bilde fra lavbrekket mellom Osloveien og Granholtveien

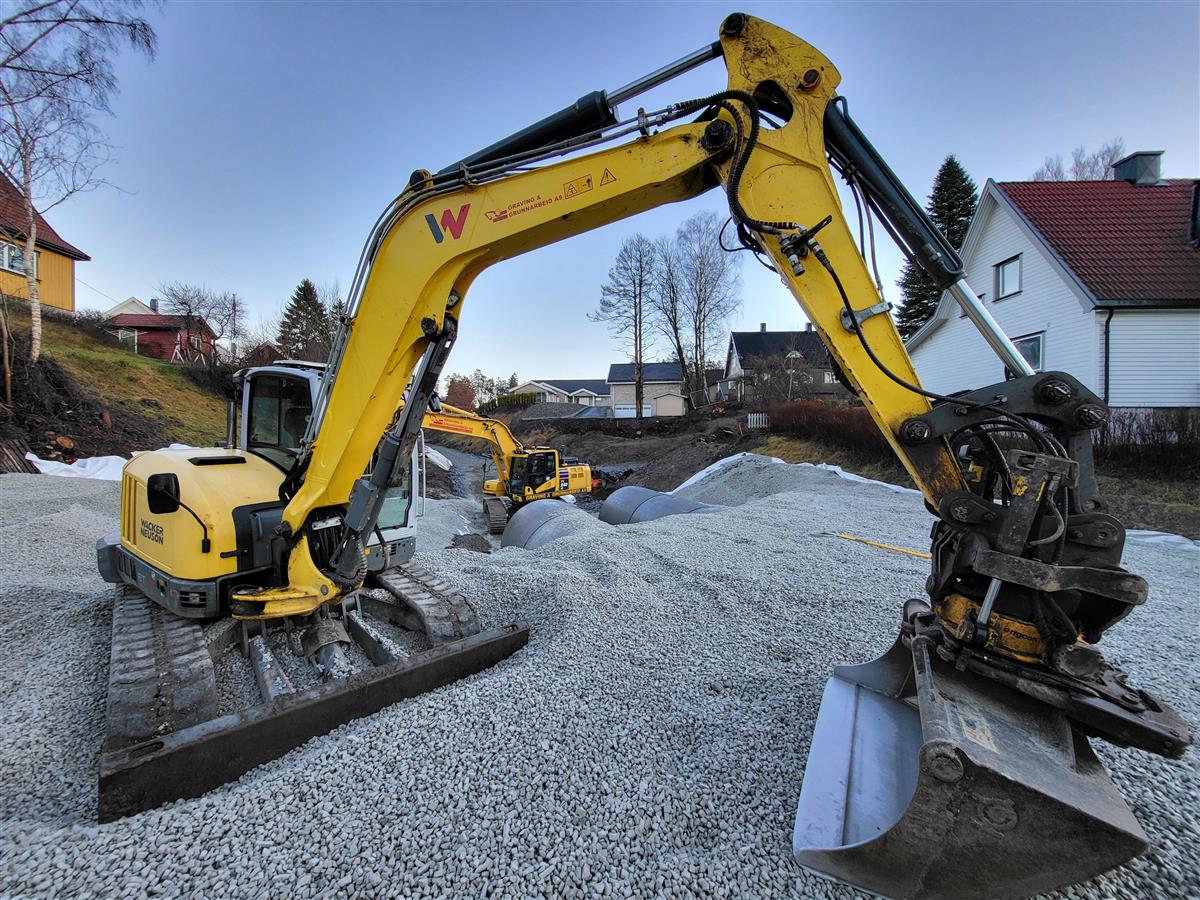

Bilde fra lavbrekket mellom Osloveien og Granholtveien

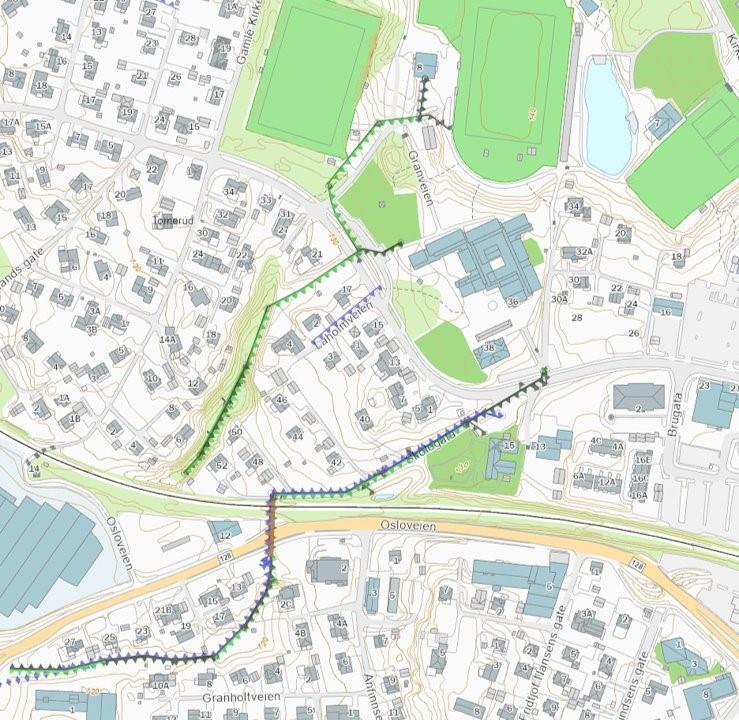

Bildet er tatt nord for Osloveien (fra Granveien mot jernbanen).Oppdatering uke 49, 2025
I ravinedalen mellom Granveien og jernbanen er arbeidene med fordrøyningsmagasinet godt i gang. Det skal fylles opp rundt de store betongrørene med skumglass og dette gjøres seksjonsvis ved hjelp av en blåsemetode.

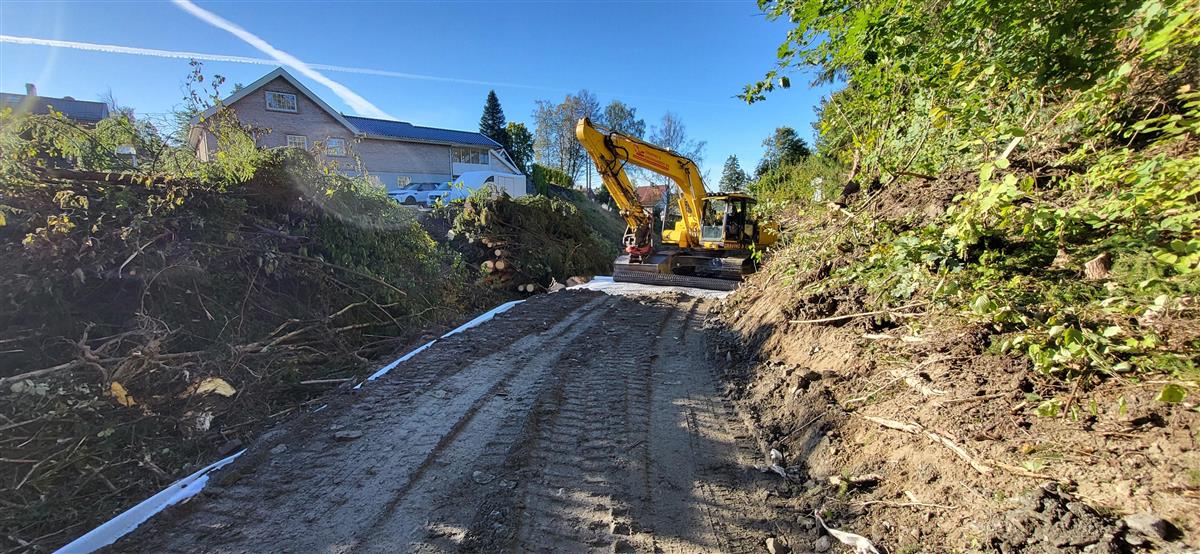

Mellom Hasle og Anfinnsens gate er vi godt i gang med vegetasjonsrydding og klargjøring for anleggsvei før rørarbeidene kan starte.
Det vil ikke være anleggsarbeider i romjulen.
Bildet er tatt fra dalen mellom Granveien og jernbanen.
Bildet er tatt mellom Vestre Ringvei og Anfinnsens gate.
Bildet er fra fordrøyningsmagasinet i dalen mellom Laholmveien og Gamle kirkevei.
